Gravearbejde med gravemaskine. Foto. Ren Forsyning Mariagerfjord.

Renovering af Randersvej i Hobro i 2026-2027

Tidsrum

Start: Januar 2026
Slut: Medio 2027

Beskrivelse

Ren Forsyning Mariagerfjord A/S, Hobro Varmeværk Amba og Mariagerfjord Kommune udfører renoveringsarbejde i Randersvej fra Sdr. Ringvej til Søndervang.

Der udføres separatkloakering, renovering af vandledninger, etablering af fjernvarmeledninger samt etablering af cykelsti, fortov belysning og beplantning. Ren Forsyning Mariagerfjord renoverer yderligere vandledninger og separatkloakerer i Søndervang.

Trafikken vil under hele anlægsarbejdet være opretholdt i to spor i nord-syd gående retning.

I starten af projektet, ca. den første måneds tid, vil ind- og udkørsel fra Håndværkerparken og Sdr. Ringvej være afspærret mod lyskrydset Randersvej/Sdr.Ringvej/Håndværkerparken.


Kontaktpersoner

Martin Wøldike Schmith, Vejprojekt
Tlf. 41 76 11 30, mwsc@cowi.com

Per Vammen, Varmeprojekt
Tlf. 98 52 18 25, pv@hobrovarme.dk

Lars Esmarch Andersen, Entreprenør (kloak, vand, vejprojekt) - entrepriseleder
Tlf. 20 87 80 83, lea@mortensen-nymark.dk

Kent Nielsen, Entreprenør (kloak, vand, vejprojekt) - formand
Tlf. 25 14 98 81

Michael Friis, Entreprenør (varme) - entrepriseleder
Tlf. 41 21 03 14, mfr@vils.dk

Jan Laursen, Bygherre (kloak og vand)
Tlf. 99 52 53 95, jll@renform.dk

Søren Barbré Pedersen, Fællesprojektledelse, trafikafvikling, vand og kloak
Tlf. 27 15 37 29, sbp@ucon.dk

Ren Forsyning, Mariagerfjord separatkloakerer området på Randersvej fra Sdr. Ringvej til Søndervang, samt på selve Søndervang. Dvs. regn- og spildevand adskilles i hvert sit system, således spildevand ledes til renseanlæg, og regnvand ledes i fjorden. Som følge af projektet ledes regnvandet fremover via rensning i bassiner til Mariagerfjord, hvor det tidligere løb mod nord ned i midtbyen. I samme ombæring renoveres også vandledninger og stik.

Hobro Varmeværk etablerer transmissionsledninger i Randersvej fra Sdr. Ringvej til Søndervang, og etablerer desuden distributionsledninger i vestsiden af Randersvej.

Mariagerfjord Kommune gennemfører sammen med ledningsarbejderne renovering af fortove og kantsten, gadebelysning og etablerer ny cykelsti og beplantning indenfor projektområdet.

Trafikken vil under hele anlægsarbejdet være opretholdt i to spor i nord-syd gående retning.

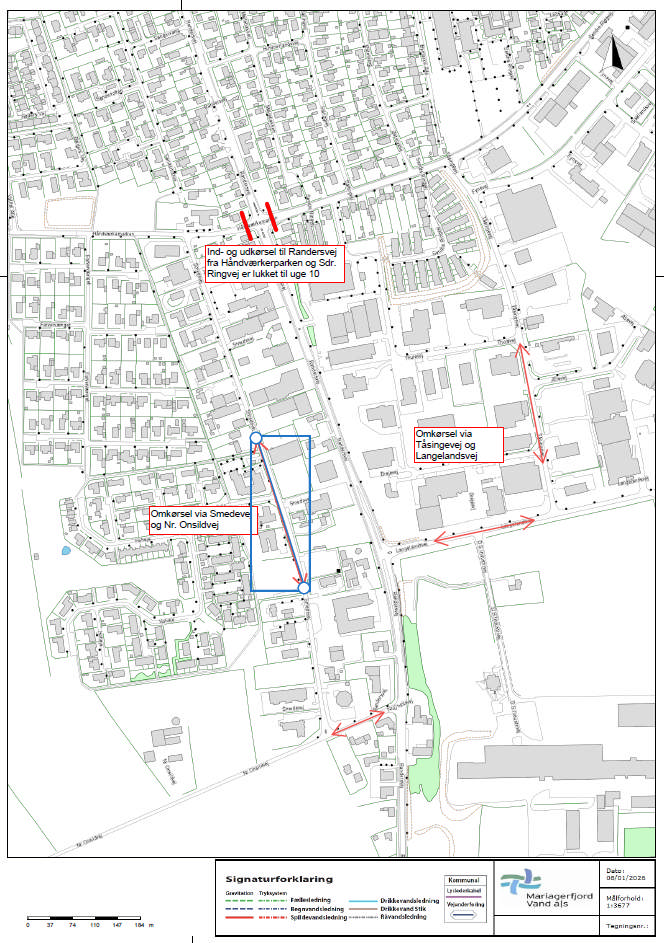

I starten af projektet, ca. den første måneds tid, vil ind- og udkørsel fra Håndværkerparken og Sdr. Ringvej være afspærret mod lyskrydset Randersvej/Sdr.Ringvej/Håndværkerparken. (se foto nedenfor). Når arbejdet flyttes over i østsiden af Randersvej vil der være en kortvarig afspærring af sideben i lyskrydset på et par uger.

Overordnet tidsplan:

Randersvej vestside: januar-juli 2026 (etape 1-2-3)

Randersvej østside_august-december 2026 (etape 4-5-6)

Søndervang: januar-medio 2027.

Uge 4 2026 og ca. en måned frem: etape 1

Medio/ultimo februar 2026 – juli 2026 (etape 2 og 3)

Randersvej østside_august-december 2026 (etape 4-5-6)
