Gravearbejde med gravemaskine. Foto. Ren Forsyning Mariagerfjord.

Separatkloakering Finlandsvej m.fl., Hobro

Tidsrum

Start: April 2026
Slut: Januar 2028

Beskrivelse

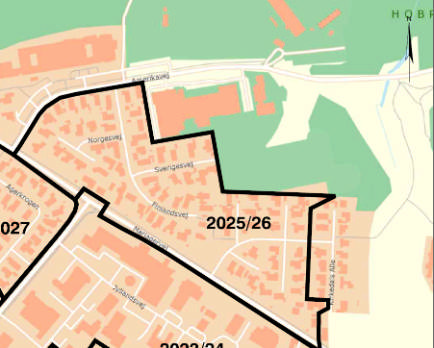

Projektområdet omfatter Finlandsvej, Norgesvej, Sverigesvej samt dele af Amerikavej og Kirkedals Alle.
Anlægsarbejdet foregår fra april 2026 til januar 2028, begge måneder inklusive.
Ren Forsyning Mariagerfjord A/S har afsluttet de forberedende arbejder og er i gang med selve anlægsarbejdet.

Kontaktpersoner

Niels Arne Wahl, Projektleder, Ren Forsyning Mariagerfjord, bygherre
Tlf. 99 52 53 69, naw@renform.dk

ENVIDAN A/S, Bygherrerådgiver
Tlf. 86 80 63 44

Mads Frandsen, Projektleder, ENVIDAN A/S
Tlf. 86 80 63 44, maf@envidan.dk

Søren Rasmussen, Entrepriseleder VAM
Tlf. 40 56 47 05, sbr@vam.dk

René Baade Andersen, Formand VAM
Tlf. 81 45 87 89, rba@vam.dk

Ren Forsyning Mariagerfjord A/S har afsluttet forundersøgelser vedr. separatkloakeringen af projektområdet, der omfatter Finlandsvej, Norgesvej, Sverigesvej samt dele af Amerikavej og Kirkedals Allé.
ENVIDAN A/S, Aalborg, er ansat som bygherrerådgiver.
Borgermøderne vedrørende projektet er afholdt i maj 2025.
Der er udsendt en særskilt orientering til de borgere, der berøres af anlægsarbejdet i 2026.
I 2026 arbejdes på Kirkedals Alle og Mariagervej, stien ml. Kirkedals Alle og Finlandsvej samt den sydøstlige gren af Finlandsvej dvs. fra Finlandsvej 28 op mod Finlandsvej 14.
I 2027 tages resten af Finlandsvej, Norgesvej, Sverigesvej og Amerikavej. Desuden anlægges bassinet øst for Danhostel.

Uge 27 og fremefter til ca. uge 42/43

Kirkedals Allé: etablering af hovedledninger regn- og spildevand på stamvej samt udførelse af stik på sideveje.

Der er udført stik på de fleste af ejendommene på bivejen nr. 10-26

Der er spærret for indkørsel fra Mariagervej til Kirkedals Allé i krydset ved legepladsen, benyt interimsvejen ved Mariagervej 69

Uge 30 Arbejdet holder feriepause og pladsen er lukket

Fra uge 43 og året ud

Vegetation på sti ml. Kirkedals Alle og Finlandsvej fjernes og stien oplukkes. Gasledning omlægges.

Uge 44-julen 2026

Kloakledninger lægges, der dækkes løbende op. Interimsvej bygges op fra Kirkedals Alle op mod sti. Der opstilles lysregulering, så kun en kørselsretning er mulig ad gangen.

Fortov nedlægges. Retablering.

Hvad foregår, når vi separatkloakerer? Se brochuren: Når kloakken skal deles i spildevand og regnvand - i veje og på din grund.
