Separatkloakering - Gammelvej - Hobro

Tidsrum

Start: September 2025
Slut: Ultimo marts 2026

Beskrivelse

Projektet omfatter separatkloakering af Gammelvej, samtidig udføres en ny vandledning

Kontaktpersoner

Ulf Christian Zinn, Projektleder
Tlf. 99 52 53 68, ucz@renform.dk

Preben Schmidt, Seniorfagingeniør
Tlf. 25 40 01 19, psc@arteliagroup.dk

Separat kloakeringen af Gammelvej har været lidt udfordret af gamle og ukendte ledninger som er dukket op i forbindelse med gravearbejdet og som har medført forsinkelser.

Samtidig har det ikke været muligt, at få lov til at grave i Hegedalsvej på grund af omkørslen der er etableret i forbindelse med bro-renoveringen på Horsøvej. Vi er derfor ca. 2-3 uger efter tidsplanen.

Hobro fjernvarme har samtidig ønsket at udvide deres projekt således at der førtes fjernvarme ned til Hostrupvej 4. og at få nye ledninger ført op i Frihedsvej

Vi forventer at afslutte hovedkloakken og hovedvandledningen i Gammelvej inden jul 2025.

Lige inden jul 2025 fortager vi en oprydning af arealerne, men belægningsarbejdet / Asfalt udføres først efter nytår.

Ren Forsyning Mariagerfjord A/S har ønsket at udvide projektet, således at kloakken på tidligere separerede ejendomme på Udsigten føres frem til Frihedsvej.

Det betyder, at der laves nye ledninger fra Frihedsvej og op til Friheden via stiarealet. Samtidig udføres der separatkloakering af Frihedsvej 5 og 7.

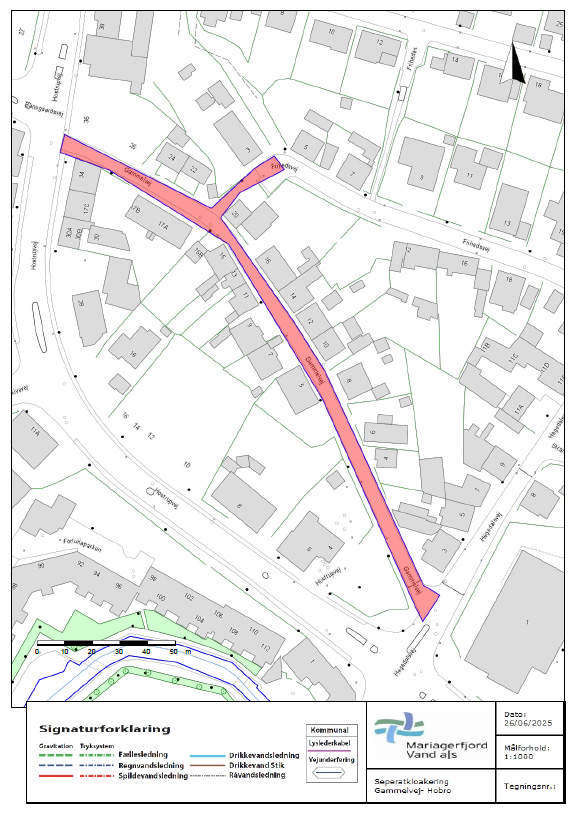

Se tegning nedenfor.

Som det ser ud lige nu , og under forudsætning af at vintervejrlig ikke forhindrer vores arbejde , forventer vi at kunne afslutte projektet med udgangen af februar måned 2026.

OPDATERING FEBRUAR 2026:

Projektstatus Separat kloarkering Gammelvej, frihedsvej og friheden i hobro.

På grund af vintervejret er alle entreprenørarbejder sat på pause ind til frosten igen tillader os at færdiggøre arbejdet.

Vi håber at kunne starte op igen omkring 1 Marts 2026. hvis temperaturen tillader det. Vi beklager de gener dette måtte medføre. Vi forsøger at vedligeholde grusvejene så godt vi kan.

Projektet udføres som en del at den samlede seperatkloakering i Hobro, og skal sikre, at fællessystemet ikke overbelastes i forbindelse med regnvejr.

Rådgiver: ARTELIA
